亚翔集成承接的长沙惠科第8.6代超高清新型显示器件生产线项目--洁净包1工程,该项目位于湖南省浏阳市经济技术开发区飞燕冲,项目由下列专业组成:内装、暖通、电照、火警、自控、给排水、结构、空间管理等。工程范围不仅包括洁净室,还包括划入本包范围内的北支持区二层管制口相关区域、MAU空调机房。该工程洁净室面积达11万平方米,施工面积达22.5万平方米。项目总工期短,施工难度大、平行包商众多、交叉作业频繁,是一个极具挑战性的项目。

该项目客户的主要产品为8K、10K等超高清液晶及白光OLED显示面板。项目要求远高于一般厂房,不管是工期,还是施工面积或是施工质量对亚翔的专业性、技术性是一种考验。

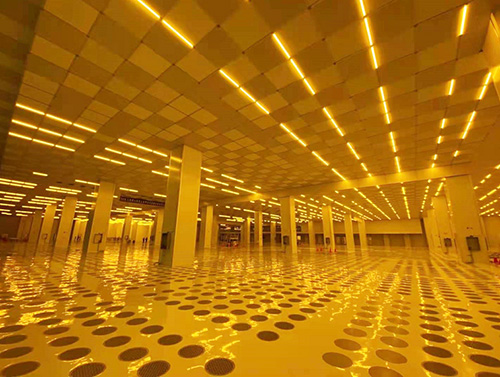

为产品早日点亮,尽早实现工程投产增值。亚翔集成需要在短短的84天内完成设备材料采购、进场施工、外墙封闭、MAU送正压、送水送电、FFU运行、洁净环境达标等各项节点指标,项目任务艰巨。鉴于工期紧张,为确保任务达成,项目管理团队知难而上、行事果断,动用一切资源在短短7天时间便完成了办公室的搭设,3天时间便完成了项目早期工作的规划安排,一切工作都在有条不紊的进行着,充分展现了亚翔的行动力和响应力,在公司总部的大力支持下,项目部快速步入正轨。



为了应对紧张的工期、复杂的工程情况,项目部全体成员严格按照公司的规章制度行事,秉承“专业、创新、领导、减废、责任”的经营理念,力争把本项目工程建设成为推动地方经济社会发展的“腾飞工程”、造福人民群众的“民心工程”。当然,如此短暂的工期不允许项目部同仁有片刻懈怠、必须时刻保持高昂的斗志。在长沙惠科项目上,你经常会看到项目部同仁互相安慰、鼓励打气,用他们的汗水挥洒出青春的激情。





当然,项目工期紧张则意味着项目组将面对更多的困难及挑战,比如现场施工作业频繁碰撞问题、各平行包商之间的摩擦问题、对业主、管理公司、监理公司等提出的种种意见的沟通处理与协调等等。尤其是每一个工程节点的到来都会使大家压力倍增,经过项目成员的日夜赶工的艰辛付出后,终于在9月15日,我们成功的完成第一个重要节点外墙封闭;接着按期完成第二个节点:即在9月22日完成MAU送风的管道对接,达到送风条件。

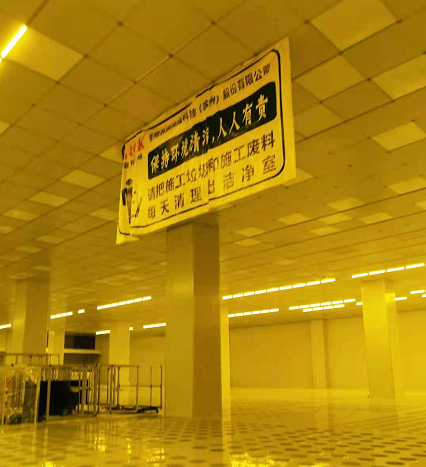

因项目工期恰逢国庆中秋等长假,同时带来材料供应等问题,对于顺利完成第三个重要的节点(开启FFU),困难重重。项目组成员放弃与家人、朋友团聚的机会,依然奋战在一线,在经过十余天的冲刺,终于万分艰难的达成第三个重大节点:开启FFU,并达成洁净度指标。



2020年11月17日上午,长沙惠科光电有限公司第8.6代超高清新型显示器件生产线项目首台曝光机正式搬入,首台曝光机搬入是长沙惠科光电项目的重要里程碑,标志着本项目正式转入设备安装调试阶段!

三个月本是一个短暂的周期,但对于长沙惠科项目部全体同仁而言,这三个月却是段漫长、充满艰辛的过程。接下来,我们将一如既往的发扬不怕苦、不怕累的精神,坚守项目一线,为亚翔争光添彩,为广大客户提供更优质的服务。
